【项目进展】水土新城两江燃机二期项目3号机组发电机定子顺利就位

6月4日,水土新城两江燃机二期项目3号机组发电机定子吊装顺利就位,标志着发电机组本体设备安装全面展开。

据悉,两江燃机二期项目发电机定子由东方电气集团东方电机有限公司制造,长10.1米,宽5.84米,高4.56米,净重369吨。作为主厂房内最重单体设备,采用公水联运的方式运输,从四川德阳装车发运,自四川乐山大件码头至重庆北碚水土码头,历时17天,全程约1000公里。

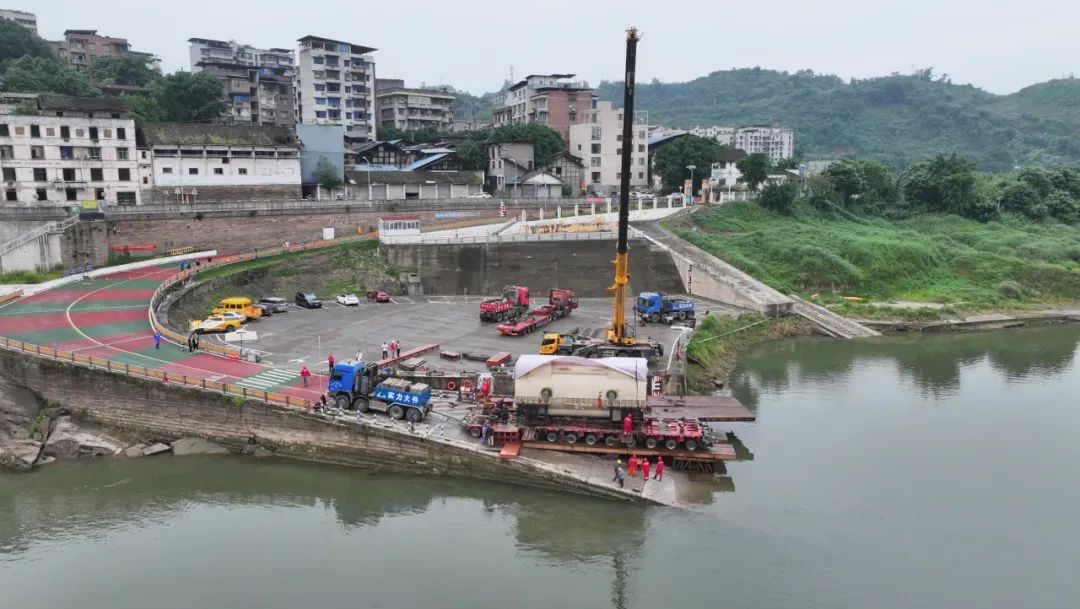

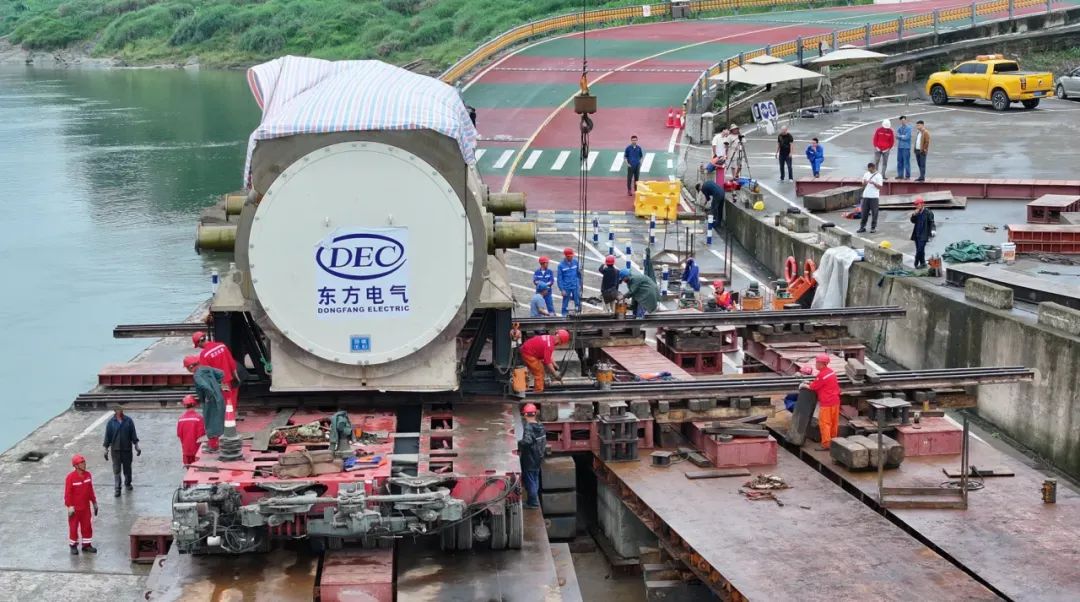

▲项目3号机组发电机定子在水土车渡码头卸货 企业供图

提前谋划、倒排工期、科学施工。为确保此次定子吊装工作顺利进行,两江燃机二期项目部组织设计院、设备厂家、监理和施工单位多次讨论研究,最终确定采用稳妥高效的劳辛格液压提升装置吊装方案。“二期项目部以发电机定子进场时间点倒排工期,从车辆进场进行全过程反复推演,先后开展螺栓和台板就位找正、提升钢架和轨道安装、起升装置试运行、路面压实和整平等一系列工作,确保定子吊装过程安全顺利进行。”项目相关负责人说。

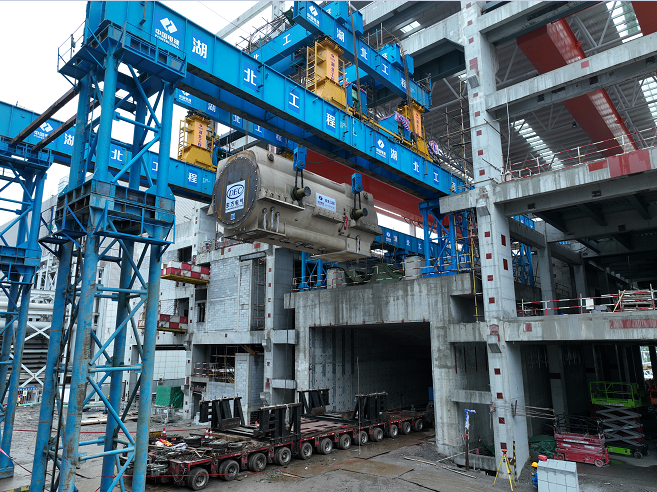

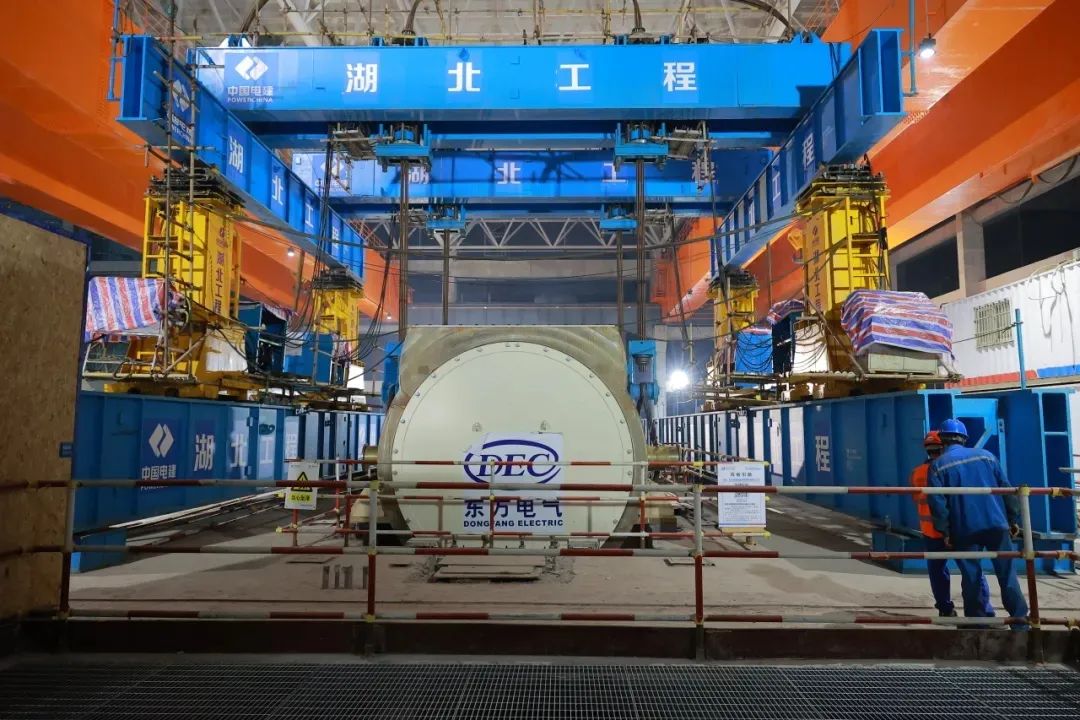

指挥有力、操作精准、一次成功。为切实保障安全吊装,两江燃机二期项目相关部门负责人以及安全人员全程监护,对各项安全措施落实逐一核实。6月4日10时16分,在进行认真、详细的安全技术交底后,吊装作业正式开始。发电机定子在4台液压提升装置的作用下缓缓离开车板,稳稳地向15米运转层平台驶去,历时10小时,发电机定子于20时06分精准落到台板上。

道阻且长,稳扎稳打,总结经验。此次3号发电机定子顺利吊装是两江燃机二期项目建设过程中重要里程碑节点之一,意味着项目燃气轮机、汽轮机、发电机、余热锅炉等主要设备也进入安装阶段,为机组按期投产发电奠定坚实的基础!

两江燃机一期自投产以来,积极发挥燃气机组顶峰调峰优势,累计启动超2600台次,累计发电量超160亿千瓦时。

▲项目效果图

项目二期建成后,两江燃机总装机容量达到2418兆瓦,将成为西南地区最大的天然气清洁能源电厂,年发电能力达106亿千瓦时,年节约标煤约130万吨,年减少二氧化碳排放约330万吨,对改善重庆能源结构和落实能源保供具有重大意义。
