新进展!水土新城华能两江燃机3号机组主厂房即将封顶

近日,华能两江燃机二期主厂房已框架到顶,3号机组余热锅炉高中低压汽包全部就位。

“项目将于5月底完成3号机组主厂房封顶,6月主设备开始安装,力争2024年底并网发电一台、2025年迎峰度夏前实现全投产。”企业相关负责人说。

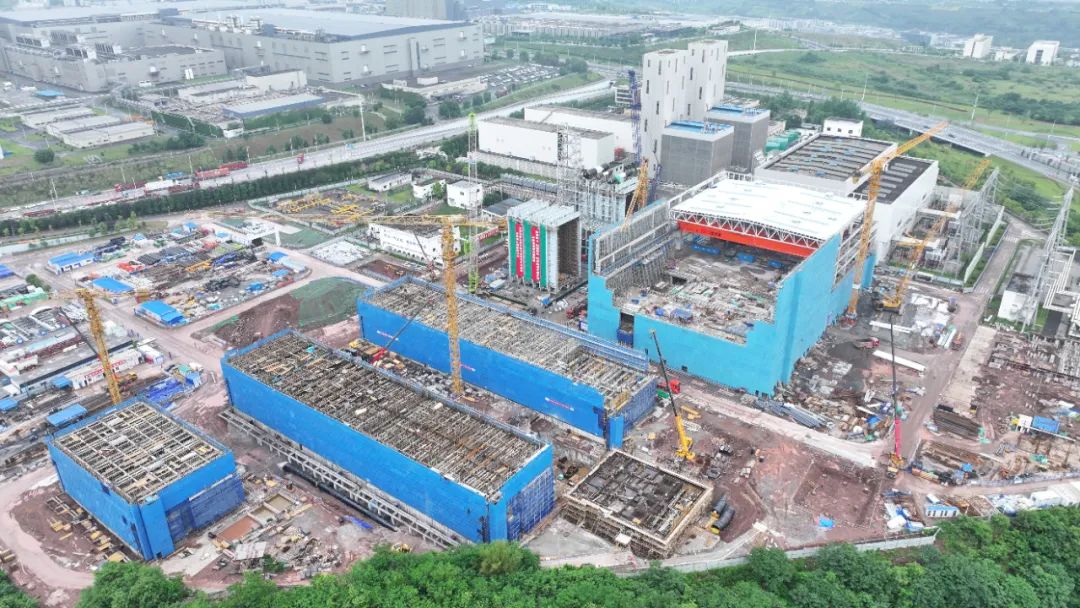

▲项目建设现场 企业供图

据悉,华能两江燃机位于两江水土新城。项目于2011年获得重庆市发改委核准,一期2×467.34兆瓦F级联合循环机组于2014年建成投产,二期2×741.87兆瓦H级联合循环机组正在加紧建设中。

两江燃机地处重庆电网负荷中心,是重庆市“千万千瓦”发电工程的重要组成部分,是川渝地区首座燃气-蒸汽联合循环冷热电三联供综合清洁能源站,也是目前重庆市唯一具备深度调峰功能的重型燃机发电企业。

项目基于“冷热电”的功能定位,发电效能利用可高达70%以上,可满足水土、悦来、蔡家等周边10余公里区域内用户的冷热能源需求。度电碳排放量仅相当于同等级燃煤机组的50%,二氧化硫、烟尘等污染物接近“零排放”。

项目一期自投产以来,积极发挥燃气机组顶峰调峰优势,累计启动超2600台次,累计发电量超160亿千瓦时,已成为重庆电网集调峰、应急和保供功能为一体的重要电源支撑点,为全市经济社会发展提供了坚强电力保障。

▲项目效果图

项目二期建成后,两江燃机总装机容量达到2418兆瓦,将成为西南地区最大的天然气清洁能源电厂,年发电能力达106亿千瓦时,年节约标煤约130万吨,年减少二氧化碳排放约330万吨,对改善重庆能源结构和落实能源保供具有重大意义。


(综合部)
