【国庆我在岗】重大项目不停工 华能重庆两江燃机二期加快建设

国庆假期期间,在两江新区水土新城市级重点项目两江燃机二期项目现场,近200名工人们坚守岗位,分散在各处,为项目建设抢时间抓进度,确保工程项目如期推进。

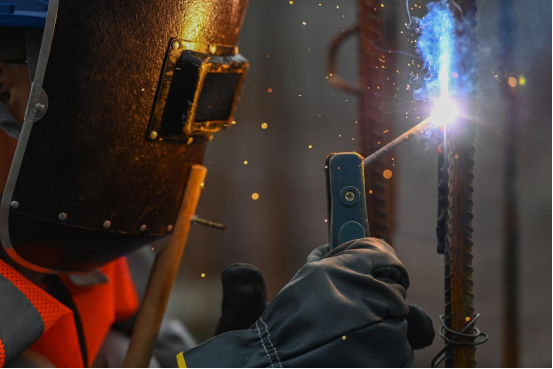

“你们拧钢筋、搭架子的时候,特别注意规范化操作,坚决不能出安全事故。”土建专员张双在项目工地来回巡检,仔细排查前期发现的安全隐患是否整改落实到位,“我们前段时间自查一些隐患,已经销号完毕,我就是再来确认一遍,心里有个底。”

张双介绍,双节期间为确保如期建成投用,建设者们都留在现场赶进度。

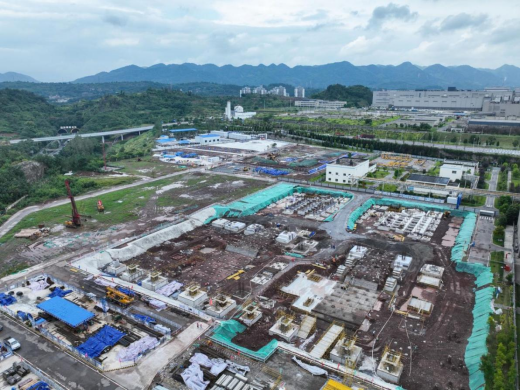

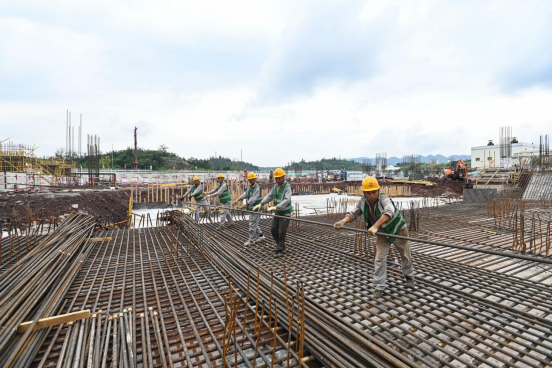

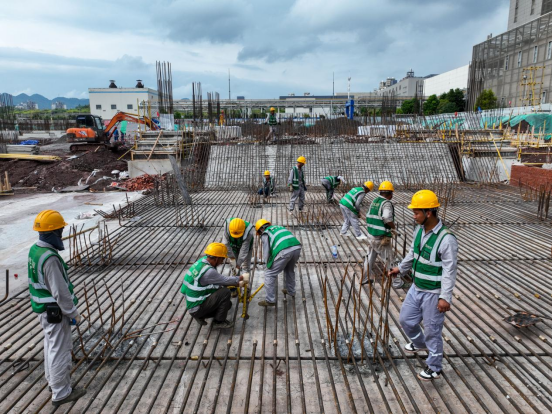

记者在现场看到,安装燃机所需要的十余个承台已经搭建完毕,主厂房区域土方开挖、大部分基层承台浇筑、基础垫层换填等工作已实现大面积施工。

此外,烟囱、余热锅炉、化水区域等施工主线作业面,均已进入全面施工阶段。

项目现场负责人介绍,按照进度计划,10月中旬项目主厂房出零米,年底主厂房框架和余热锅炉钢架吊装将完成50%,余热锅炉烟囱安装至汽包平台。

“2024年3月底主厂房封顶,具备发电机、燃机等主设备安装条件。”该负责人说。

“燃气机组具有的低碳环保、启停灵活以及能够与可再生能源形成互补的优势,将承担起从传统能源向新能源过渡的桥梁作用。”华能重庆两江燃机发电有限责任公司副总经理张伟介绍,两江燃机二期项目是成渝地区双城经济圈“碳达峰、碳中和”联合行动重大能源项目之一,主设备机型为三菱M701J燃气-蒸汽联合循环机组,包括2台燃气轮机、2台发电机、2台蒸汽轮机、2台余热锅炉,装机容量2×741.87MW,年发电量约58.3亿千瓦时,总投资28.5亿元。

主厂房采用高位布置方案,联合循环热效率64.01%(ISO工况),机组冷态启动至满负荷时间小于220min,燃气轮机采用干式低氮燃烧技术,设计脱硝效率61.33%,氮氧化物排放远低于国家和地方排放标准,二氧化硫、烟尘接近零排放。

记者了解到,二期项目建成后,两江燃机总装机容量2418MW,将成为西南地区最大的天然气清洁能源电厂,对改善重庆市能源结构、提高重庆市电网调峰能力和落实能源保供具有重大意义。
